Обезличенные кейсы реальных объектов в Краснодаре: всё конкретно,
кроме адреса. Препятствия, сроки и числа — из документов, с которыми работали.
Почему без адресов
Список адресов с собранными протоколами и точками подключения — готовая карта
для конкурентов, а связку «адрес + оператор» мы не публикуем по условиям договоров.
Объекты в вашем районе назовём по телефону — конкретному человеку, а не всему
интернету.
Пять объектов
1. Второй оператор на готовой кровле
Годы работы: 2023–2026 · один из крупнейших домов города:
15 подъездов, 832 собственника, 31 тысяча м² · операторов на кровле:
2 — Т2 и федеральный оператор
Препятствие
Летнее собрание: очная часть собрала 8 человек — 0,8 % площадей, кворум
два месяца добирала заочная часть; параллельный вопрос повестки по чужой теме
не набрал двух третей — дом голосует придирчиво. Точки питания под станцию
второго оператора на кровле не было.
Как решили
Протокол собрали заочной формой — 78,9 % «за» при пороге в две трети.
Электроснабжение под второго оператора оформили отдельным технологическим
присоединением 15 кВт. Первый оператор на кровле — Т2; станцию второго,
федерального, смонтировали за 6 дней.
Сколько заняло
От первого обращения в управляющую компанию до второго оператора на кровле —
24 месяца; между первым и вторым оператором — 13 месяцев.
2. Собрание без единого «против»
Годы работы: 2020–2026 · дом 14 этажей · операторов
на кровле: 2 — федеральный оператор и Т2; в 2026 действующий оператор
модернизирует оборудование
Препятствие
Станции нужна точка электропитания: договорились об отдельном помещении
3,7 м² на техническом этаже, но до полноценного подключения прошло три года —
сначала договор энергоснабжения, затем технологическое присоединение 15 кВт
(октябрь–ноябрь 2023).
Как решили
Собрание собственников 2021 года дало 79,7 % «за» — 93 собственника, ни одного
голоса «против». Дальше по шагам: помещение, договор энергоснабжения (2022),
присоединение 15 кВт (2023), второй оператор Т2 — договор 2023 года, на кровле
с осени 2024. Санитарное заключение по этому объекту — на странице
«Домам и ТСЖ», скан с закрытым адресом.
Сколько заняло
От первого документа до первого оператора — около года; полный цикл
электричества — три года по правилам сетевой организации.
3. Капремонт кровли под работающими антеннами
Годы работы: 2023–2026 · жилой комплекс из двух корпусов,
9 этажей, кровля на двух уровнях — 29,5 и 32 м, машинное помещение 9,3 м²
на чердаке · оператор на кровле: Т2, в обоих корпусах
Препятствие
Кровля второго корпуса оказалась в аварийном состоянии — многочисленные
течи, управляющая компания назначила капремонт на 25 февраля 2026. Антенны
стояли на мягкой кровле: ремонтировать под ними нельзя, снимать «на месяц» —
потеря связи для абонентов и простой для оператора.
Как решили

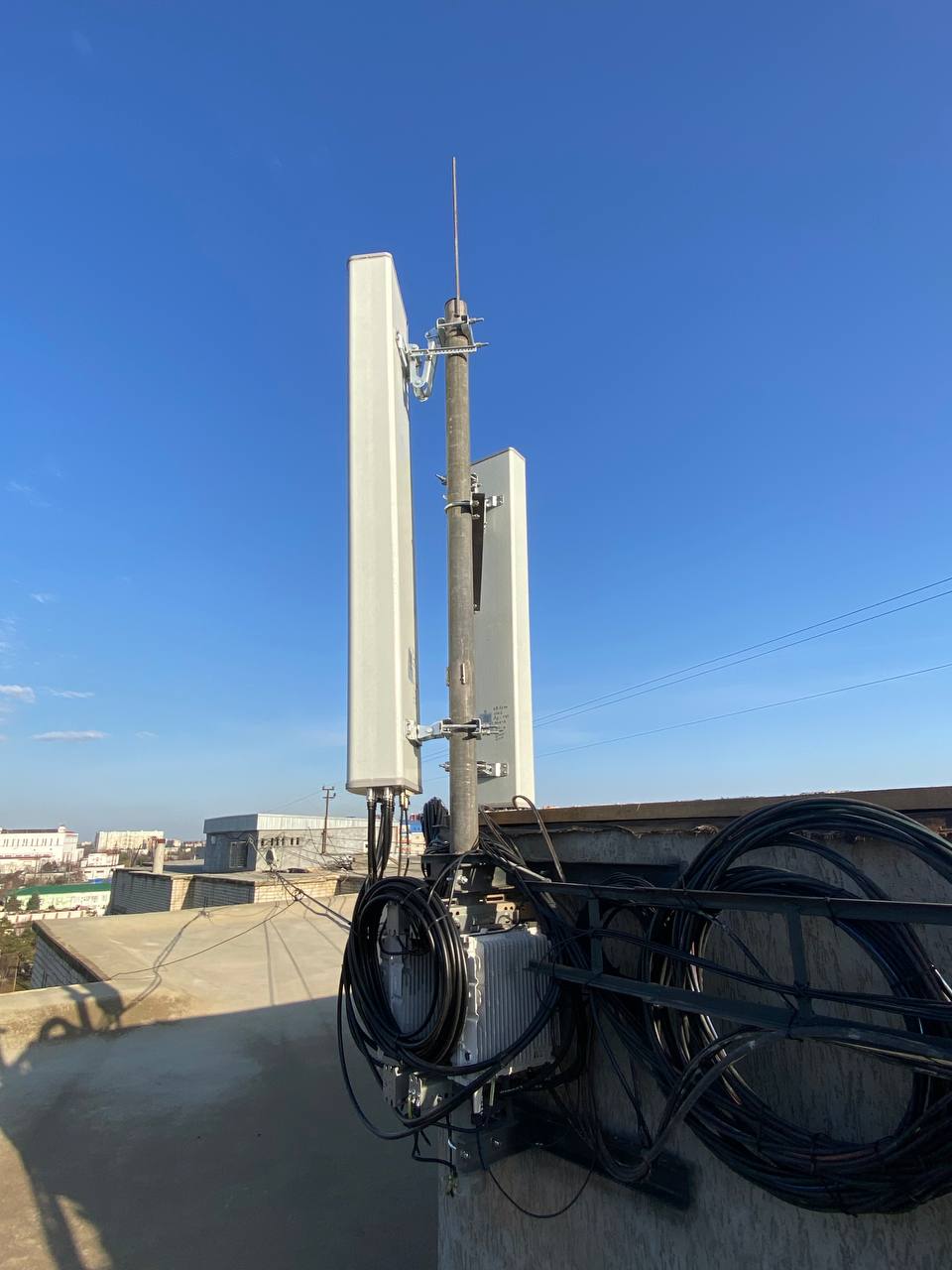

За пять дней до старта ремонта направили оператору план: демонтаж триподов
с мягкой кровли и перенос креплений на лифтовую надстройку. Первый корпус
комплекса — эталон полного цикла 2023 года: от собрания собственников в апреле
до договора энергоснабжения в ноябре — 7 месяцев, включая санитарное заключение
(июль) и технологическое присоединение 10 кВт (сентябрь).
Сколько заняло
Полный цикл по первому корпусу — 7 месяцев; согласование переноса
оборудования под капремонт — 5 дней.

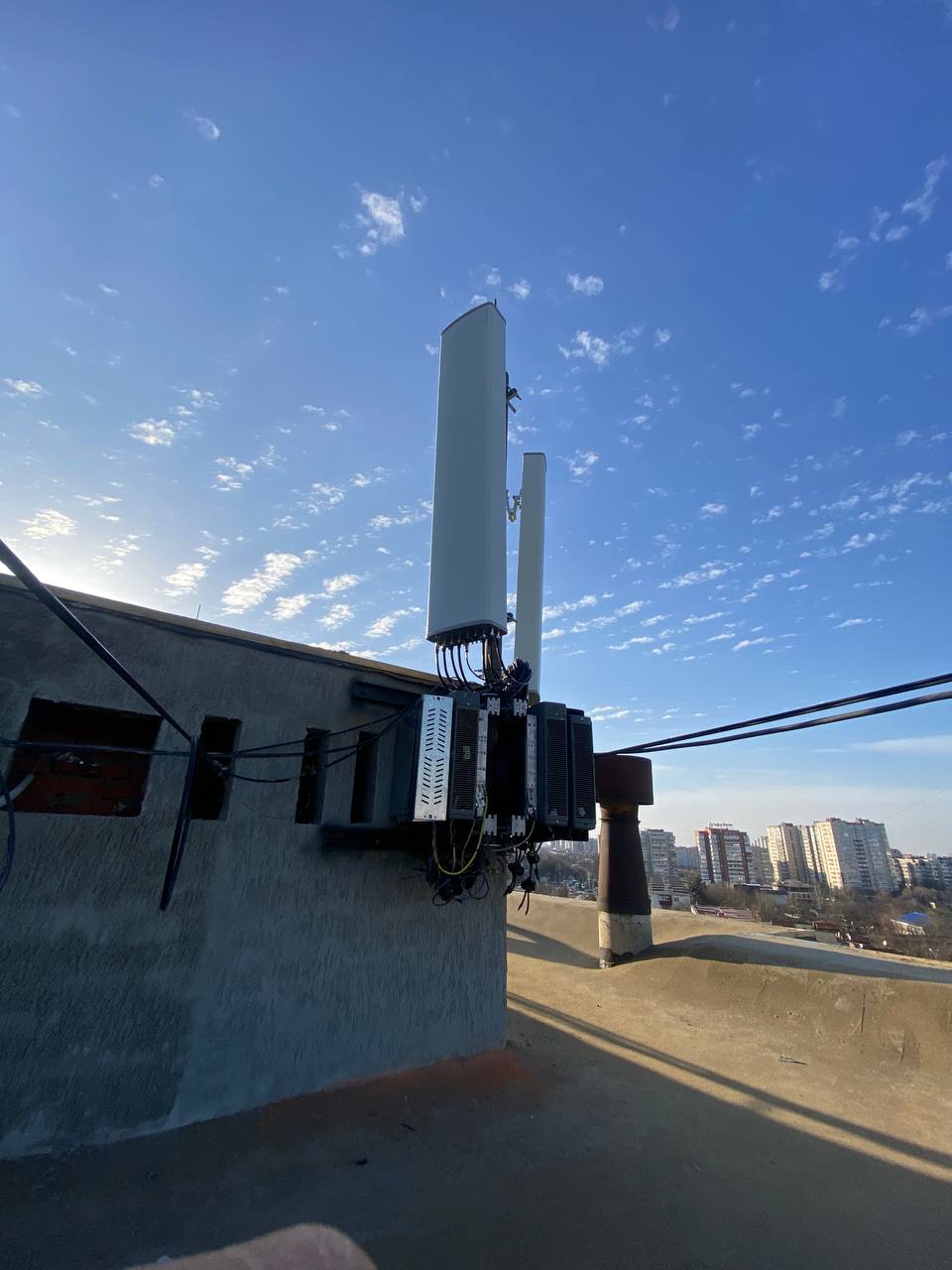

4. Три оператора на одной кровле

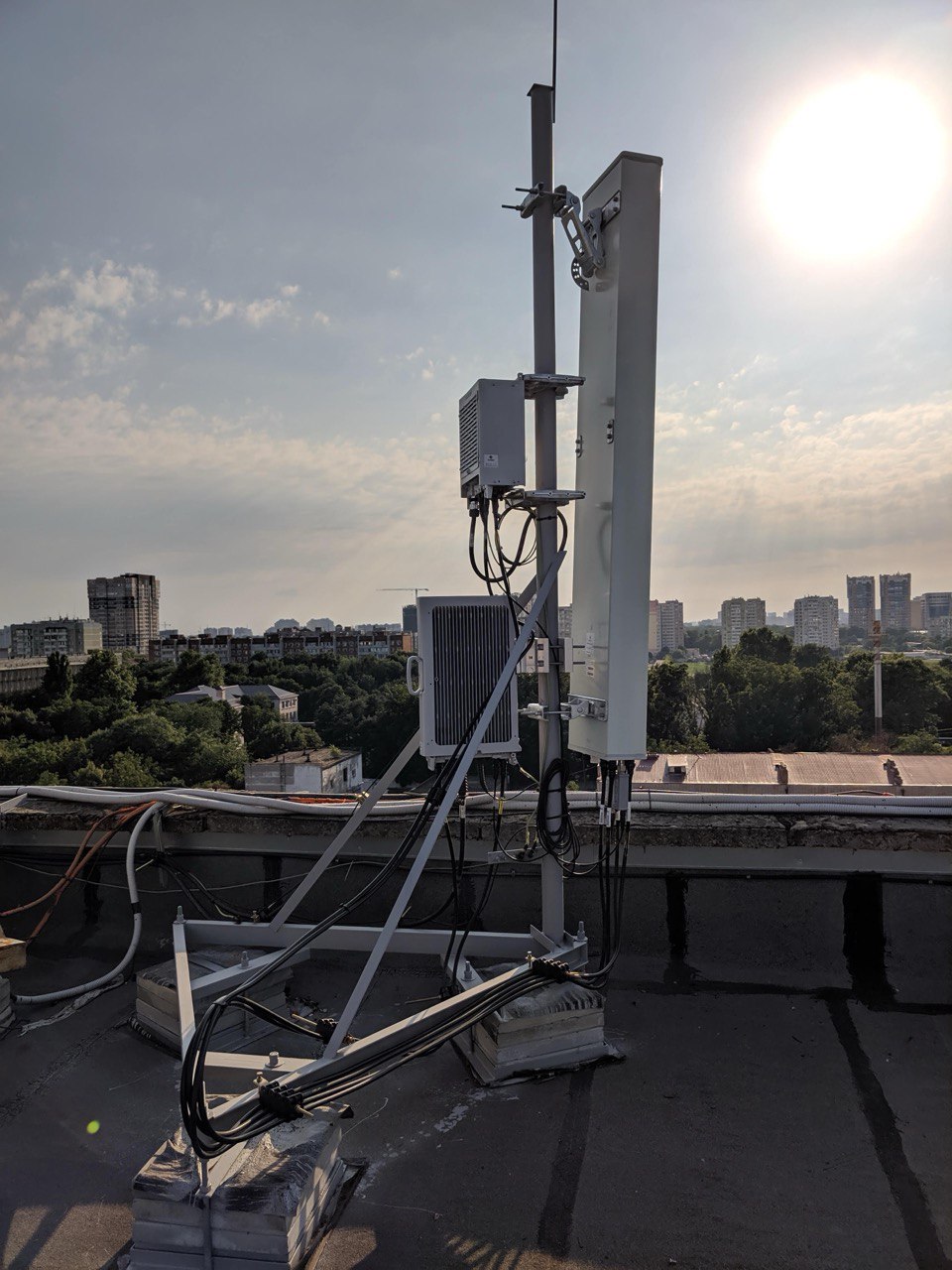

Годы работы: с 2019 · дом 9–10 этажей, кровля на отметке
+28,5 м, 7,8 тысячи м² · операторов на кровле: 3 — два федеральных оператора
и Т2; в 2025 один из операторов заменил три антенны на новые
Препятствие
В 2019 году у дома не было ни истории размещения оборудования, ни
электроснабжения под него: присоединение 10 кВт оформляли пять месяцев
посреди ограничений 2020 года.
Как решили
Собрание собственников апреля 2019 — 66,4 % «за» при 100 % голосов тех,
кто участвовал. Договор с управляющей компанией — в ноябре 2019. Первый
федеральный оператор получил санитарное заключение в феврале 2020, второй
зашёл в 2021-м работами на надстройке кровли, третий — Т2 — по договору
сентября 2024, на кровле с декабря 2024.
Сколько заняло
От собрания до первого оператора — 10 месяцев; кровля стала
трёхоператорской за пять лет.
5. Объект 2026 года: от собрания до электричества за 11 месяцев
Прикубанский округ · годы работы: 2025–2026 · многоэтажный
дом с лифтовой надстройкой и техническим этажом · оператор:
федеральный, станция на этапе монтажа
Препятствие
Договор с оператором согласовывали через протокол разногласий — отстаивали

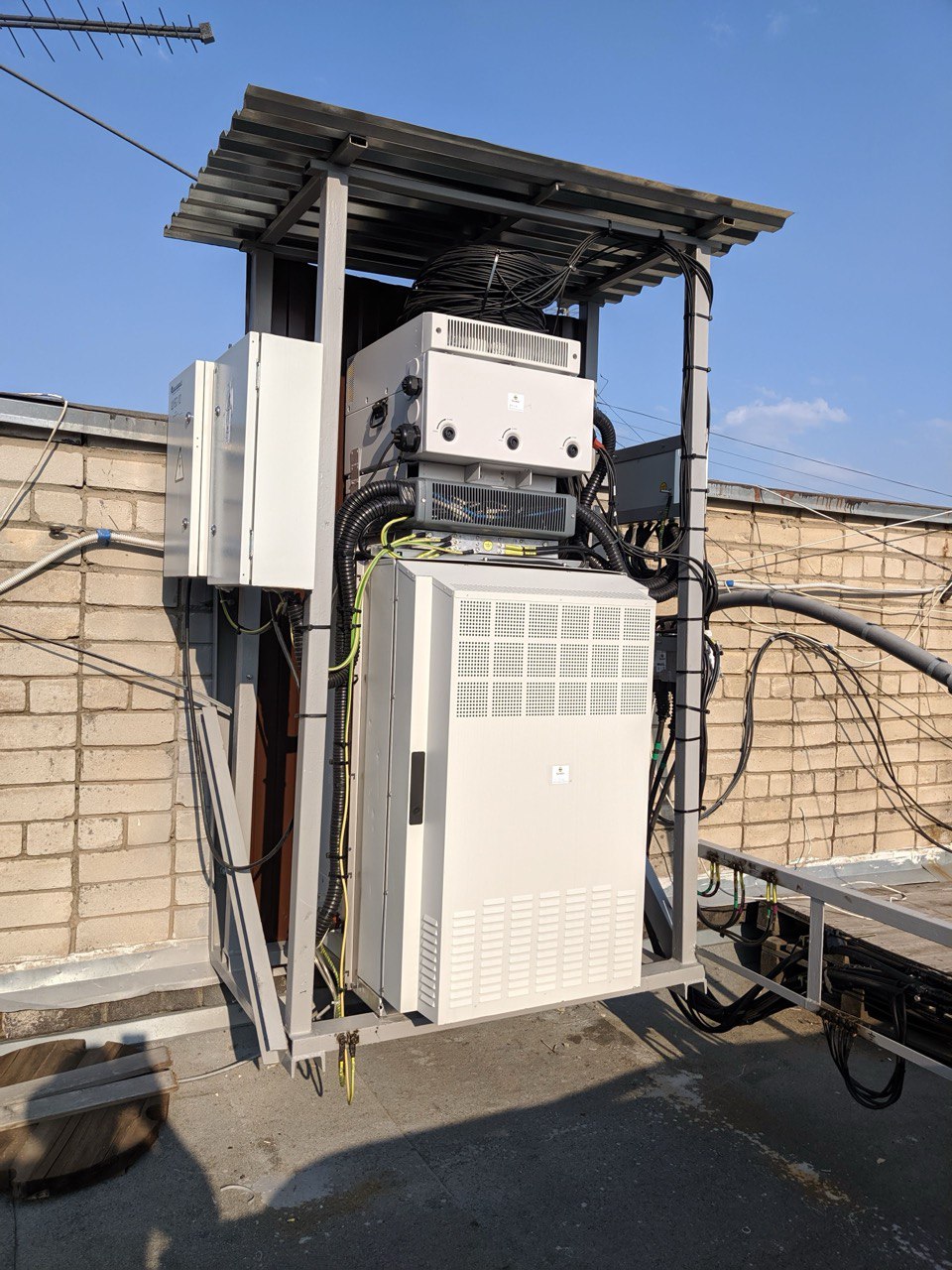

условия, важные дому. Параллельно — подключение к внутридомовым сетям:
15 кВт, 380 В, от этажного щита после общедомового счётчика.
Как решили
Собрали общее собрание собственников, подписали договор с управляющей
компанией, свели протокол разногласий и подписали договор с оператором;
электричество подключили почти сразу — отдельное технологическое
присоединение 15 кВт.
Сколько заняло
11 месяцев от собрания до подписанного договора оператора
и подключённого электричества.
